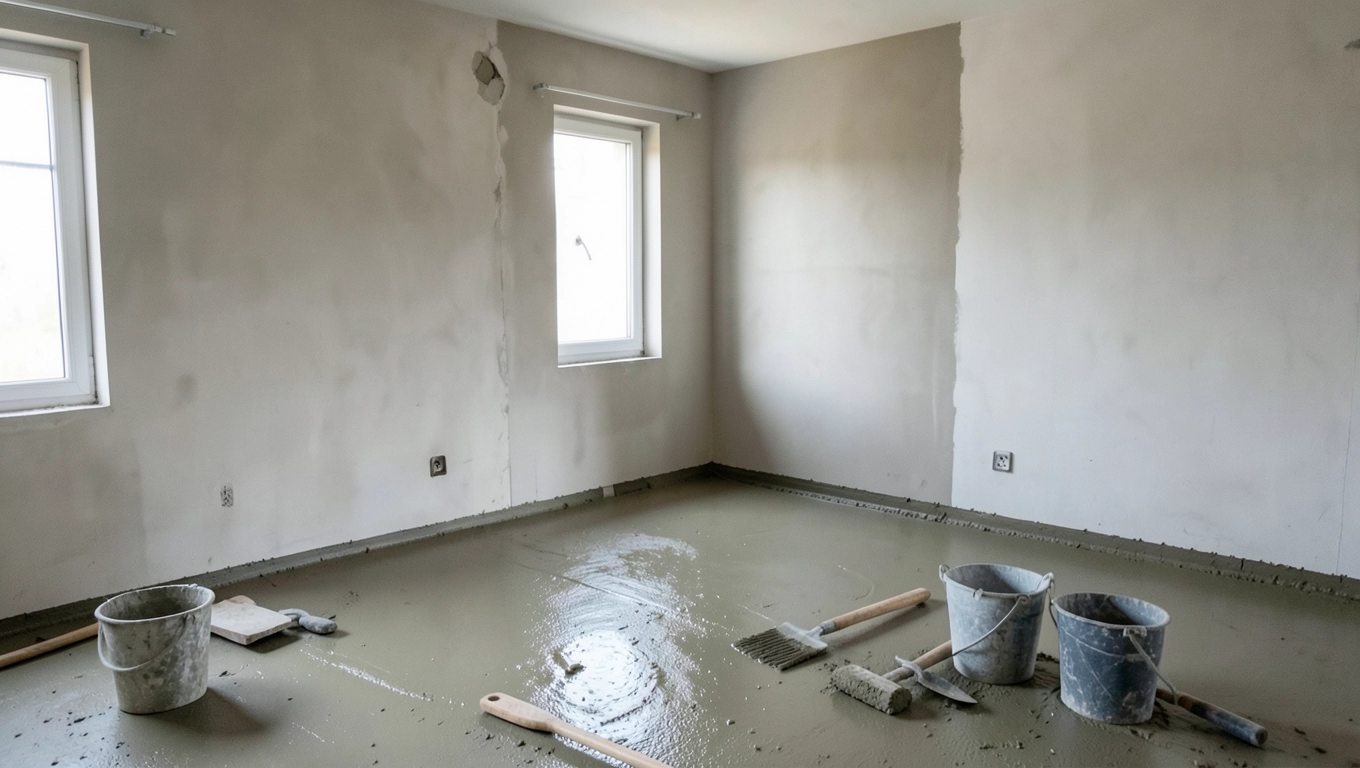

Co najpierw tynki czy wylewki? Reguły dla gipsu i jastrychu

Skład redakcji itynki Aktualizacja: 8 listopada 2026 r.

Na pytanie co najpierw tynki czy wylewki w większości budów odpowiedź brzmi: najpierw tynki mokre, potem podkład podłogowy, bo zaprawa nie brudzi wtedy gotowej wylewki, a styk ściany z podłogą łatwiej wykonać równo. Kolejność odwraca się przy suchych tynkach z płyt gipsowo-kartonowych i przy ułożonych już pętlach ogrzewania podłogowego, a przy tynku gipsowym wylewka najpierw też bywa zalecana. Gdy podkład idzie pierwszy, tynkuje się dopiero po jego wyschnięciu: anhydrytowy lub gipsowy po co najmniej 2 tygodniach, cementowy po 3-4 tygodniach.

Co najpierw tynki czy wylewki

Tynki czy wylewki najpierw: decyzja według materiału ścian i podkładu

Kolejność wyznacza rodzaj tynku, rodzaj podkładu i to, co już leży na stropie. Z jastrychu gipsowego lub anhydrytowego zachlapania zaprawą tynkarską trudno usunąć bez uszkodzenia powierzchni, dlatego przy tych podkładach tynki idą pierwsze.

Sytuacja na budowieCo najpierwPowód
Tynki mokre, podkład anhydrytowy lub gipsowytynkizaschniętą zaprawę trudno usunąć z podkładu
Ogrzewanie podłogowe jeszcze nieułożonetynki, potem pętle i wylewkarusztowanie nie uszkodzi rur
Suchy jastrych z płyttynki mokrepłyty nie wchłoną wilgoci ze schnących tynków
Tynk gipsowy, wylewka cementowaobie kolejności, często wylewkagips nie przejmuje wody z podkładu; potrzebne dylatacje i wietrzenie
Pętle podłogówki przymocowane do izolacjiwylewkatynkarze mogliby uszkodzić rury
Suche tynki z płyt gipsowo-kartonowychzawsze wylewkajedyną mokrą pracą jest podkład

Reguła wyboru: jeśli podkład będzie anhydrytowy, gipsowy albo z płyt, zacznij od tynków. Jeśli ściany wykończysz płytami gipsowo-kartonowymi albo rury podłogówki już leżą, zacznij od wylewki. Przy tynku gipsowym i wylewce cementowej wylewka najpierw sprawdza się wtedy, gdy dylatacje przy ścianach są starannie wykonane, a w czasie schnięcia podkładu pomieszczenia są wietrzone bez przeciągów.

Dlaczego część ekip zaczyna od wylewek?

Podkład jest grubszy od tynku i ma więcej wilgoci technologicznej, więc wylany wcześniej zyskuje czas na wyschnięcie. Do tego wąż mixokreta, którym pod ciśnieniem podaje się mieszankę, potrafi się szarpać i obić świeży tynk.

Argument przeciwny: mieszanka z mixokreta ma konsystencję mokrego piasku, a jej zachlapania zmywa się ze ściany miękką szczotką, podczas gdy zaschniętą zaprawę tynkarską z podkładu trzeba skuwać. Sprzeczne rady biorą się z różnych ryzyk. Przy wylewce najpierw zagrożony jest świeży tynk i ściana, przy tynkach najpierw tylko gołe podłoże, bo instalacje podłogowe układa się później.

Styk ściany z podkładem: taśma brzegowa, folia i mostek akustyczny

Wylewkę oddziela się od wszystkich ścian elastyczną taśmą grubości kilku milimetrów, żeby dźwięki uderzeniowe z podłogi nie przechodziły na ściany. Podkład ułożony na izolacji termicznej lub akustycznej i odcięty od ścian paskami izolacji to podkład pływający; taki układ stosuje się najczęściej przy ogrzewaniu podłogowym.

  • Wylewka przed tynkami: taśmę wystającą nad podkład przycina się przed tynkowaniem kilka milimetrów nad jego wierzchem, żeby tynk nie dotykał betonu i nie tworzył obwodowego mostka akustycznego.
  • Tynki przed wylewką: tynk prowadzi się blisko stropu lub betonowej płyty na gruncie, aby potem równo ułożyć taśmę dylatacyjną.
  • Przed tynkowaniem strop i płytę na gruncie przykrywa się folią budowlaną. Skuwanie resztek zaprawy, zwłaszcza cementowo-wapiennej, może uszkodzić wystające spod ścian zakłady poziomej izolacji przeciwwilgociowej.
  • Gotową wylewkę zabezpiecza się folią, zanim tynkarze wejdą z zaprawą.

Instalacje w podłodze, ścianach i suficie przed mokrymi pracami

Ani tynków, ani wylewek nie zaczyna się, dopóki nie leżą przewody, które mają być pod nimi ukryte. W wariancie z tynkami najpierw na stropie i płycie zostaje tylko folia, a warstwy podłogi powstają po tynkowaniu.

Co trzeba zrobić przed tynkami?

Przed tynkowaniem ścian i sufitów rozprowadza się instalację elektryczną oraz rury wodne i kanalizacyjne wyprowadzane na ściany. Ogrzewanie sufitowe lub ścienne, na przykład maty kapilarne, układa się przed tynkiem. Pętle podłogówki, rury do grzejników i izolację przeciwwilgociową podłogi na gruncie w tym wariancie zostawia się na później, bo przesuwane rusztowanie łatwo je uszkadza. Kolejność robót instalacyjnych omawia tekst co pierwsze: tynki czy hydraulika.

Kiedy nie robić wylewki?

Wylewki nie wykonuje się, zanim w warstwie styropianu nie znajdą się rury do grzejników i wody, a w domach z rekuperacją także kanały nawiewne i wywiewne. Jastrych anhydrytowy nie jest odporny na wilgoć, więc nie nadaje się do pomieszczeń mokrych. Odłóż wylewanie, jeśli w czasie schnięcia nie da się wietrzyć budynku bez przeciągów.

Przerwy technologiczne w obu wariantach: przykład harmonogramu

Wariant z wylewką najpierw zwykle wydłuża przerwę, bo tynkowanie zaczyna się po wyschnięciu podkładu: co najmniej 2 tygodnie dla jastrychu anhydrytowego lub gipsowego i 3-4 tygodnie dla cementowego (poradnik o kolejności tynków wewnętrznych i wylewek).

Ile po tynkach można robić wylewki?

Po tynku gipsowym przyjmuje się zwykle około 14 dni przerwy przed wylewką. Tynk cementowo-wapienny schnie orientacyjnie 1 dzień na każdy milimetr grubości, czyli warstwa 15 mm potrzebuje około 15 dni.

Przykład: mokre prace mogą ruszyć w dniu 1, ściany dostaną tynk gipsowy, podłoga wylewkę cementową.

WariantDzień 1Start drugiej robotyPrzerwa (dni)
Tynki najpierwtynk gipsowywylewka ok. dnia 15 (1 + 14)ok. 14
Wylewka najpierwwylewka cementowatynk od dnia 22-29 (1 + 21-28)21-28

W tym układzie tynki najpierw skracają przerwę o 7-14 dni (21-28 minus 14). Przy jastrychu anhydrytowym zamiast cementowego przerwa w wariancie z wylewką najpierw spada do co najmniej 14 dni. Przykład nie obejmuje schnięcia drugiej warstwy przed malowaniem i posadzką: te terminy opisują teksty ile muszą schnąć tynki i wylewki oraz po jakim czasie wylewki po tynkach.

Kontrola tynków i podkładu przed posadzką

Zanim na wylewce stanie posadzka, mierzy się jej wilgotność resztkową metodą karbidową (CM). Dla podkładu cementowego przyjmuje się zwykle próg poniżej 2%, dla anhydrytowego poniżej 0,5%, a wiążący wymóg podaje producent posadzki lub kleju. Metody i kryteria oceny jakości tynków i podkładów podłogowych, z narzędziami pomiarowymi, zebrał poradnik ITB o odbiorze lokali mieszkalnych i użytkowych (nr 497/2026).

  • Instalacje w ścianach, suficie i warstwie izolacji są ułożone zgodnie z wybraną kolejnością.
  • Folia leży na stropie i płycie przed tynkowaniem albo na gotowej wylewce przed wejściem tynkarzy.
  • Taśma brzegowa biegnie przy wszystkich ścianach i jest przycięta nad wierzchem wylewki.
  • W czasie schnięcia obu warstw budynek jest wietrzony bez przeciągów, co łatwiej kontrolować przy zamontowanych oknach i drzwiach.
  • Przy stolarce drewnianej tynki i wylewki zaleca się wykonać przed jej montażem ze względu na długotrwałą wilgoć; inną kolejność sprawdź z warunkami gwarancji okien, a szczegóły znajdziesz w tekście co pierwsze: okna czy tynki.
